鑫苑•樾风华
2022年11月30日
工程进度播报
实拍图

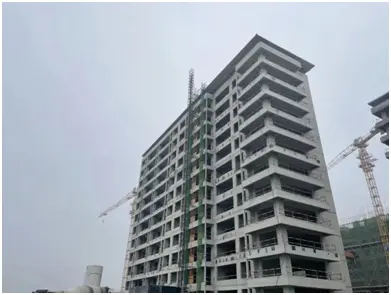

1#主体封顶,屋面工程完成,砌体完成,铝合金窗框及栏杆安装完成,内墙抹灰完成8-13层,外墙岩棉保温完成30%。

实拍图

2#楼主体封顶,屋面工程完成,砌体完成,内墙抹灰完成第5层。
实拍图

3#楼9层梁板钢筋、模板安装完成。

实拍图

4#楼9层梁板钢筋安装完成。

实拍图

6#楼主体封顶,屋面完成,砌体植筋完成。

实拍图

7#楼主体封顶,屋面完成,砌体完成5层。

实拍图

8#楼主体封顶,屋面工程完成,砌体完成,铝合金窗框及栏杆安装完成,内墙及外墙抹灰完成,外墙岩棉保温完成20%,8#楼正式电梯安装开始。

实拍图
9#楼主体封顶,屋面工程完成,砌体完成,铝合金窗框及栏杆安装完成,内墙抹灰完成第9-13层,外墙抹灰完成,外墙岩棉保温完成25%。
